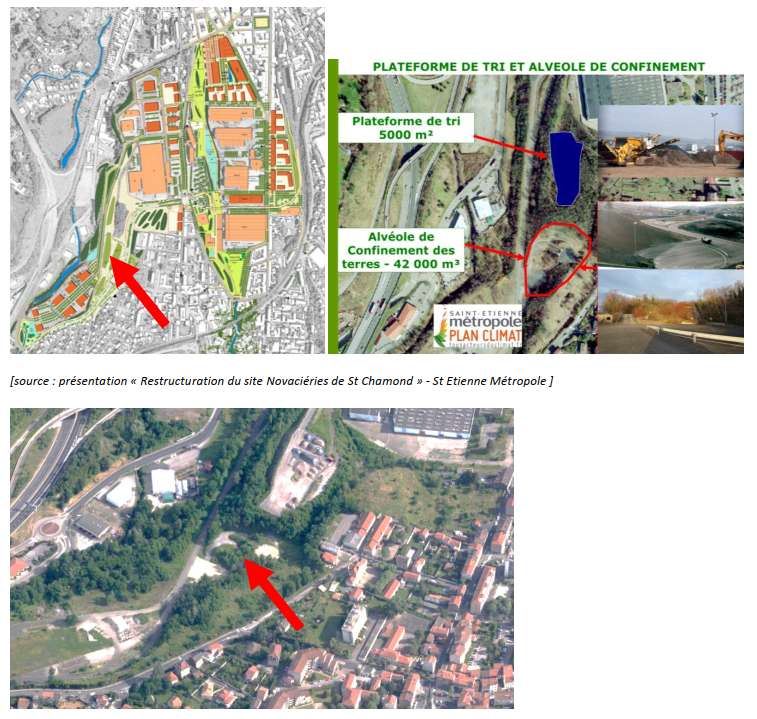

Alvéole de stockage des terres polluées – Novaciéries – St Chamond
Présentation du projet

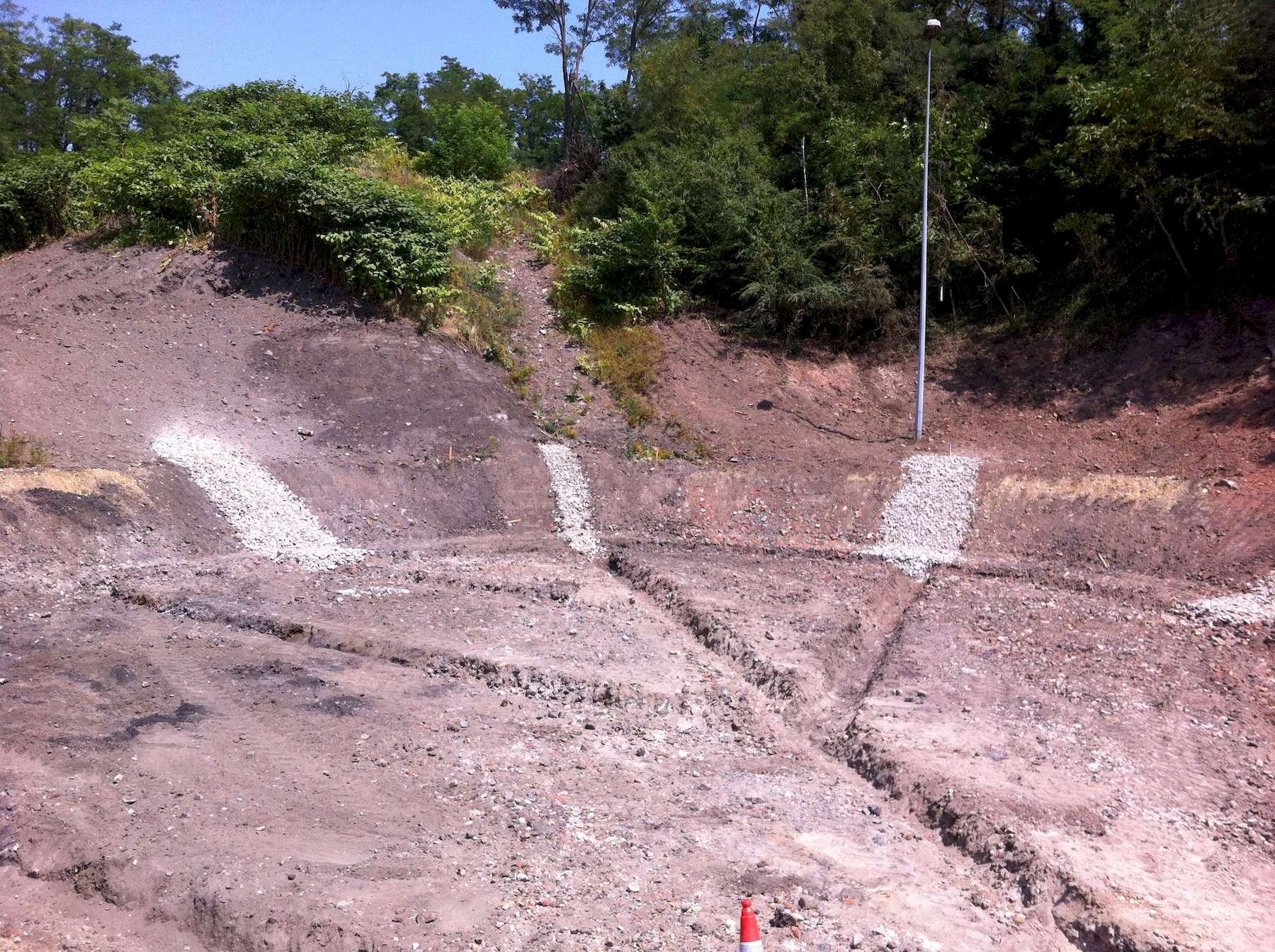

Le chantier de l’alvéole a démarré en juin 2013 et était composé de 2 lots, l’un pour la constitution technique de l’alvéole (rétention, étanchéités inférieures et supérieures, réseaux de drainage en sous-face et en surface) et l’autre pour le remplissage au rythme imposé par les capacités de traitement et de stockage de la plateforme de tri située, directement à proximité.
L’alvéole de stockage a été conçue pour permettre un stockage de 41 540 m3 de terres polluées. A la fin du chantier (juillet 2017, entreprise TPCF titulaire des lots 1 et 2), 38 401 tonnes de matériaux pollués ont été mis en stock dans l’alvéole jusqu’à atteindre le remplissage complet de l’étage 2.0.

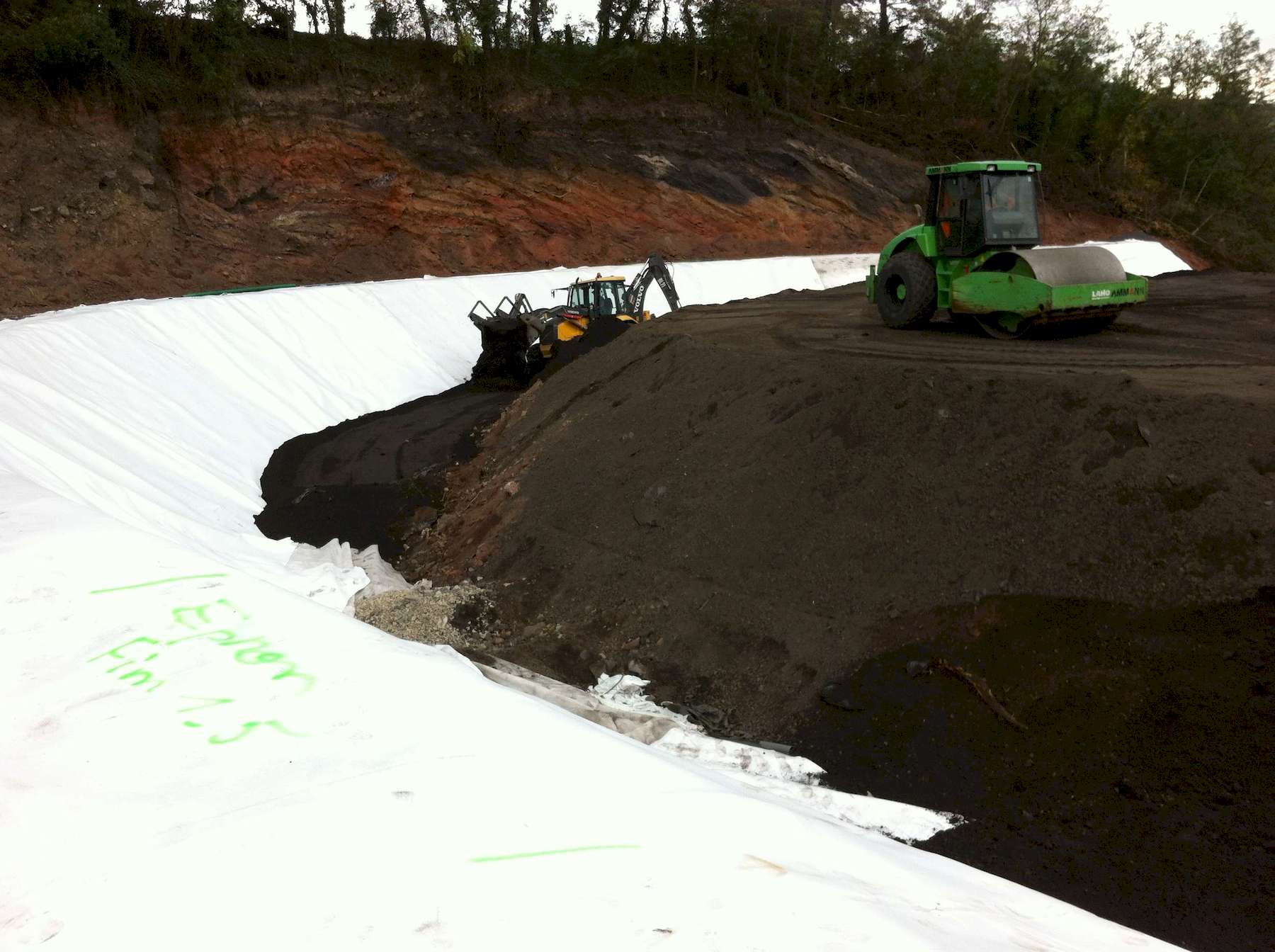

De 2018 à 2021, une nouvelle tranche de remplissage a eu lieu après une adaptation technique en fonction du récolement de la première tranche à laquelle se sont ajoutés des stocks en attente. Fin novembre 2018, l’étage 2.5 est rempli à 100 % (Montagnier TP) et la plateforme haute est préparée (étanchéité inférieure) pour la suite.

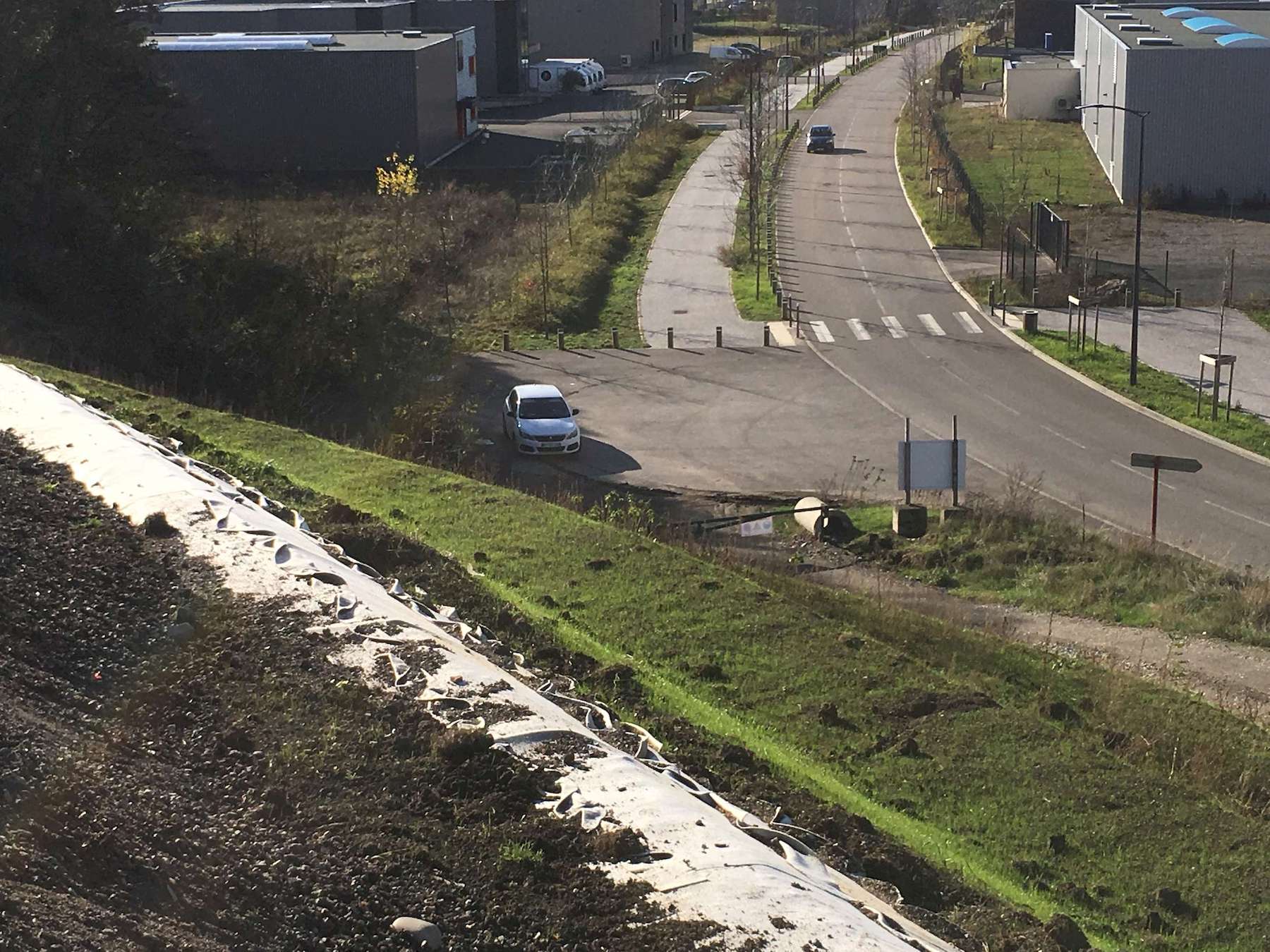

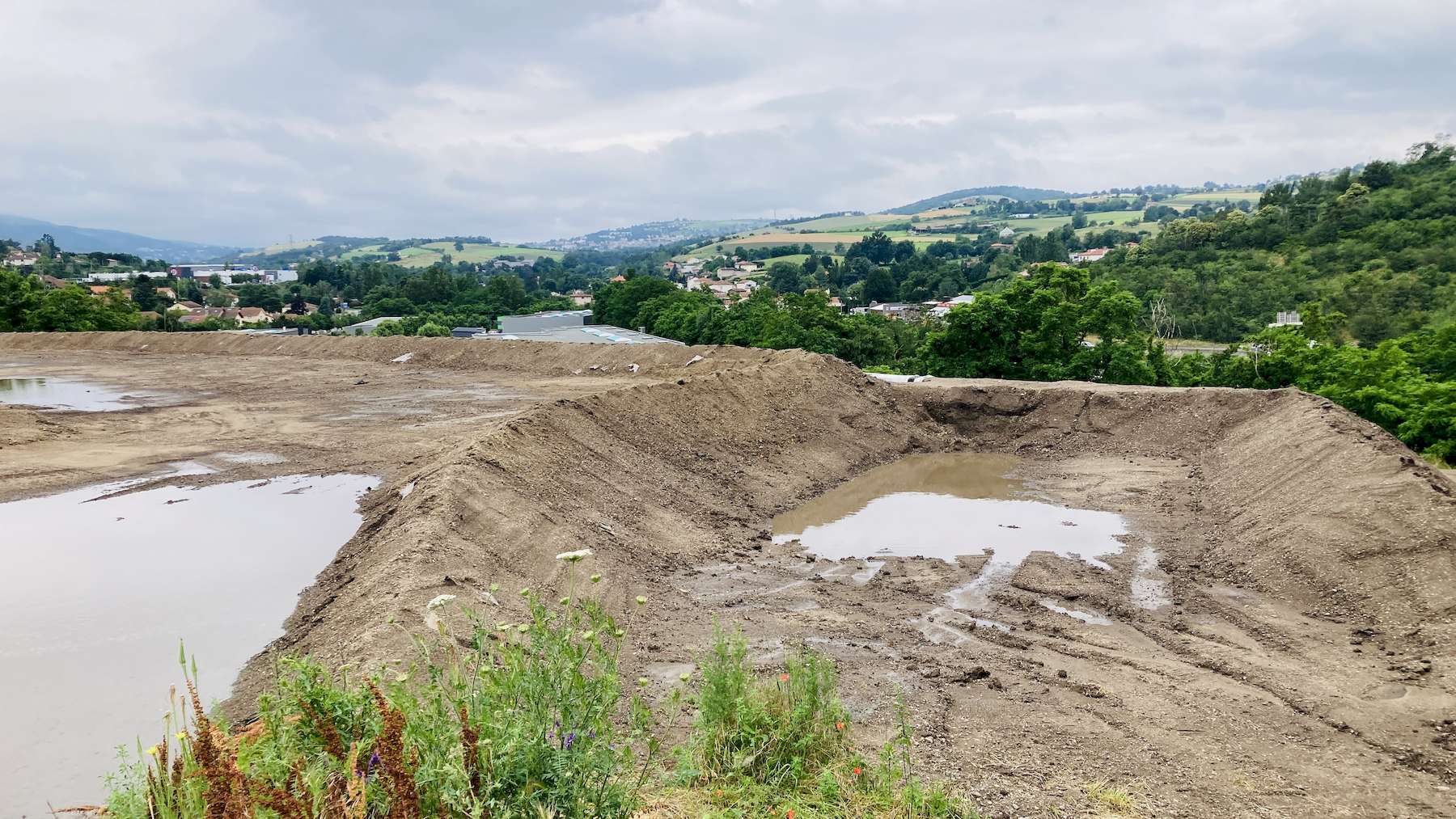

L’alvéole se poursuit toujours avec les étages 3.0, 3.5 et 4.0 pour un volume d’environ 21 600 m3 théorique et une contenance finale de l’ordre de 50 000 m3.
Données clés
CAP METROPOLE
MONTAGNIER TP (2018-en cours)
Les spécialités mises en oeuvre sont :
- Modélisation 3D par strates

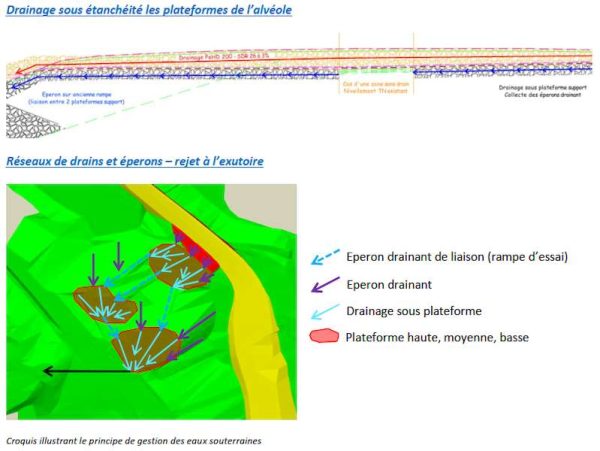

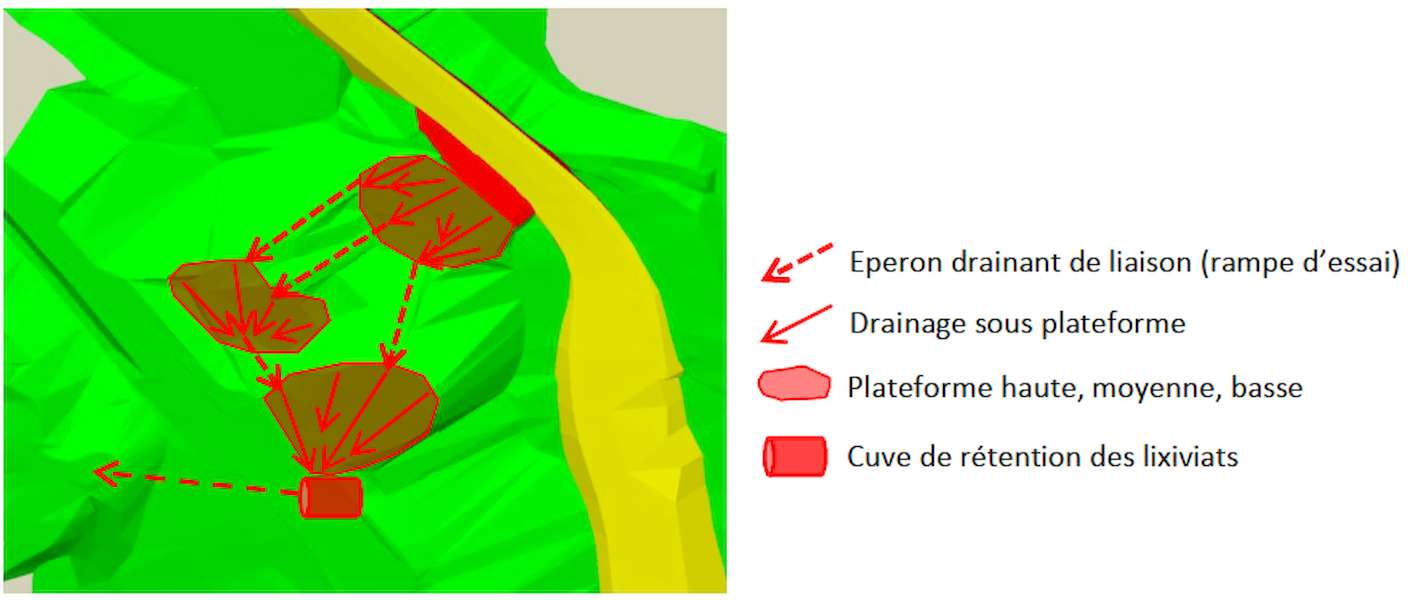

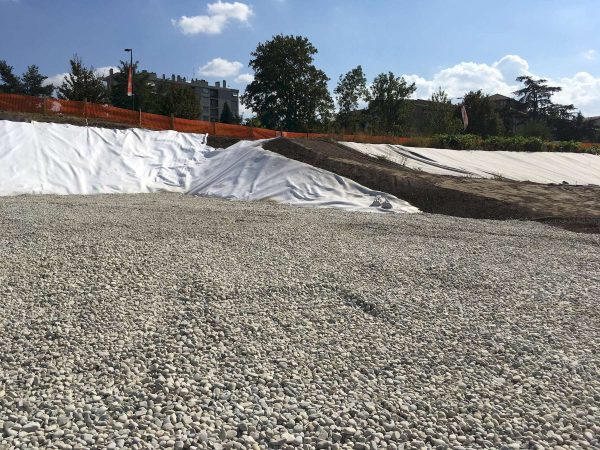

- Terrassements spécifiques

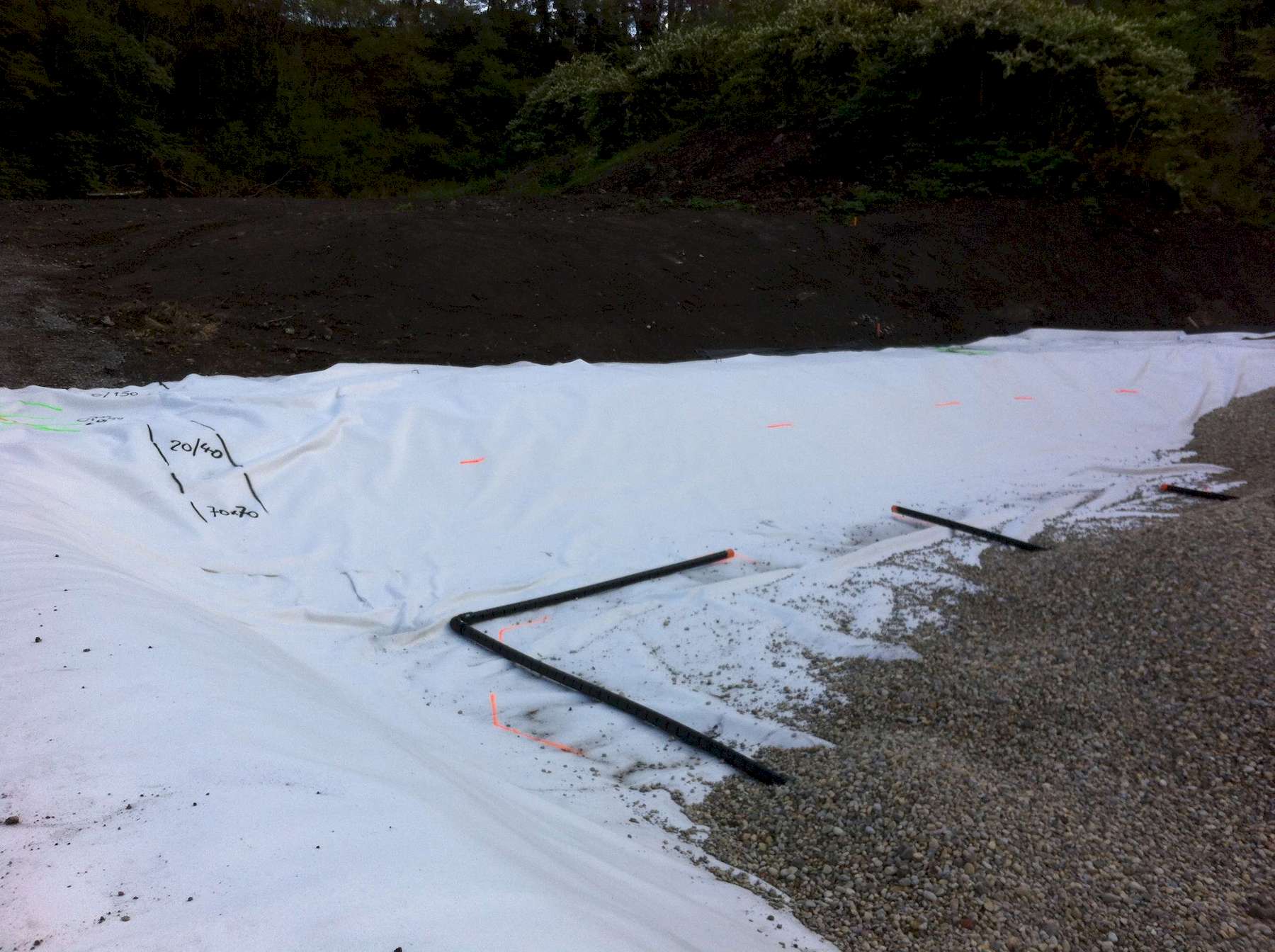

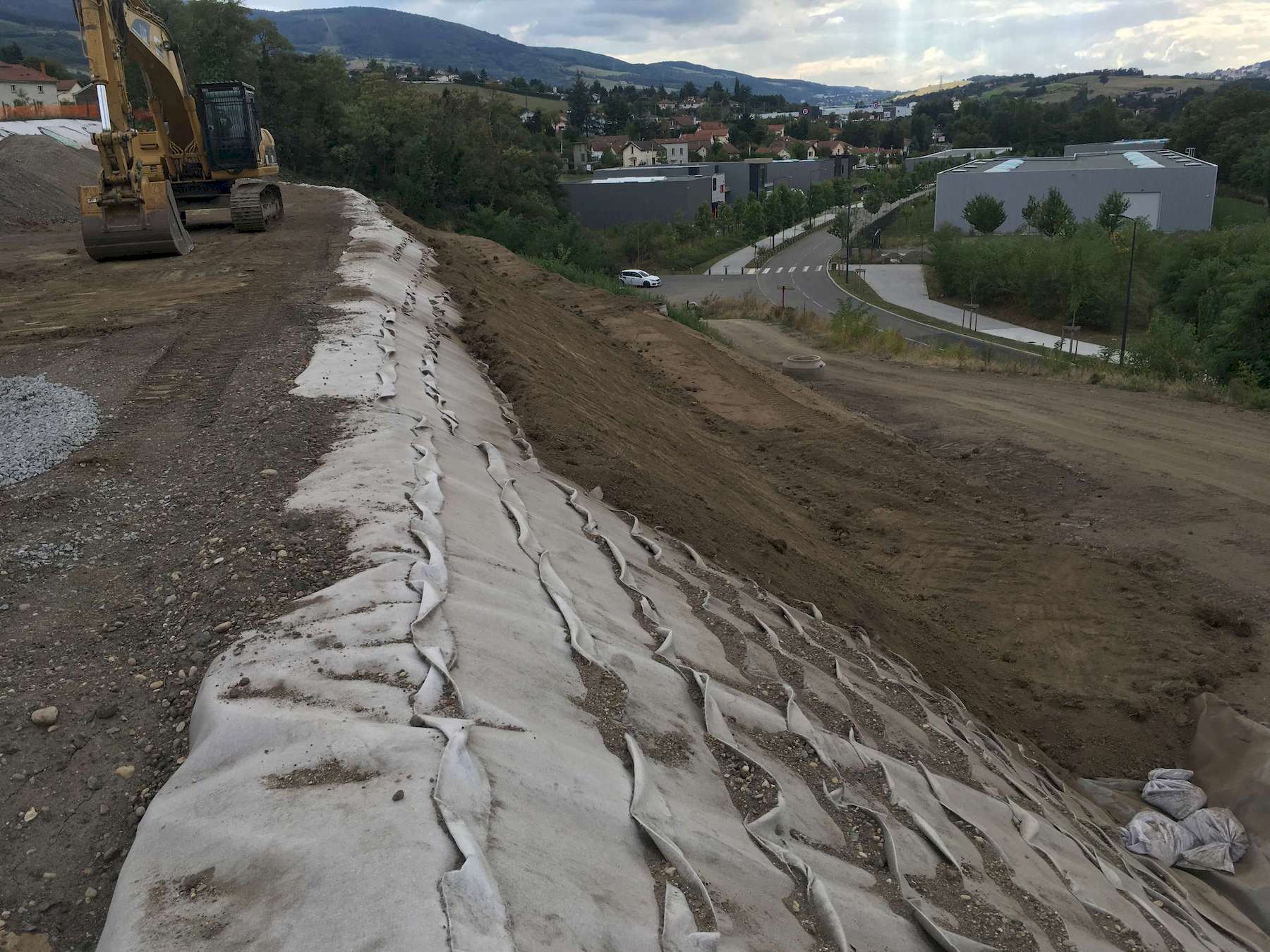

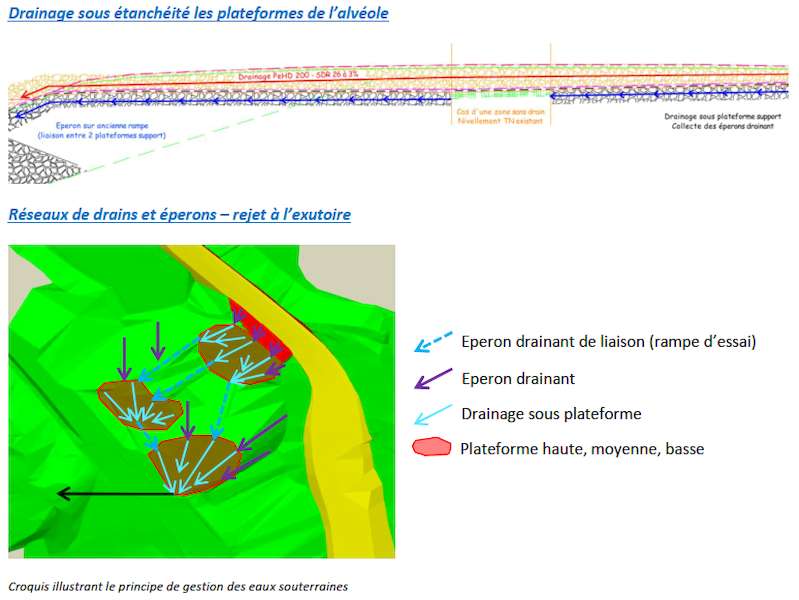

- Drainage et récupération des lixiviats

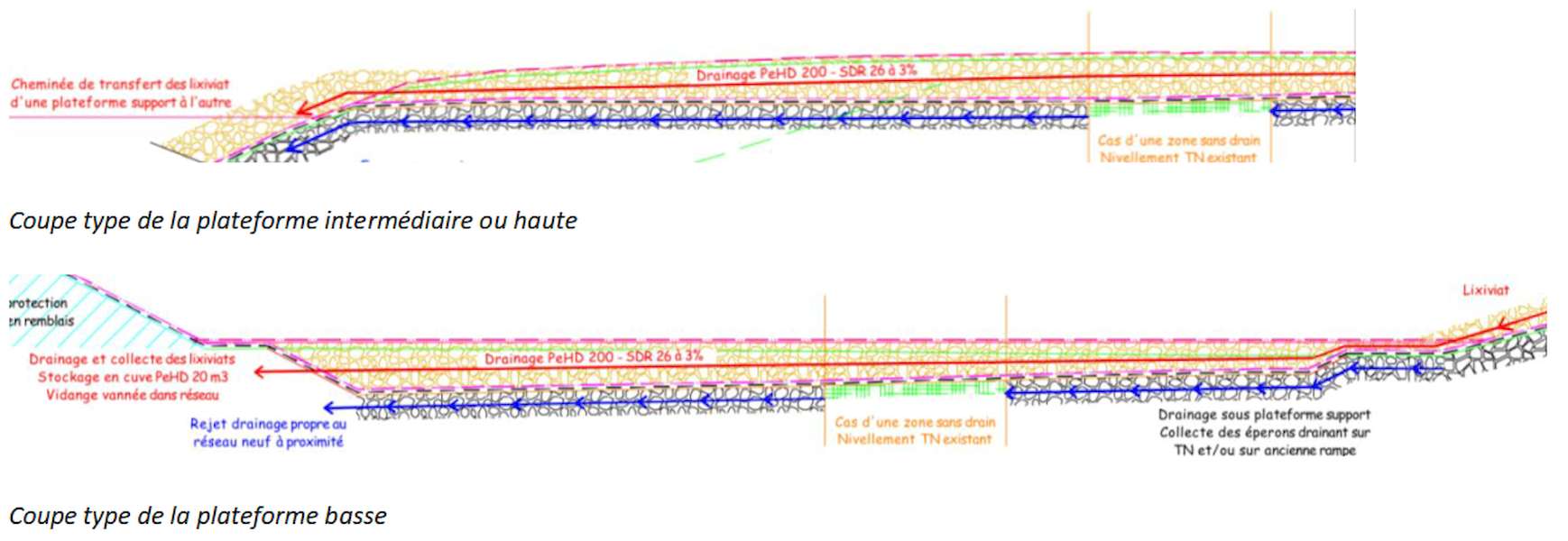

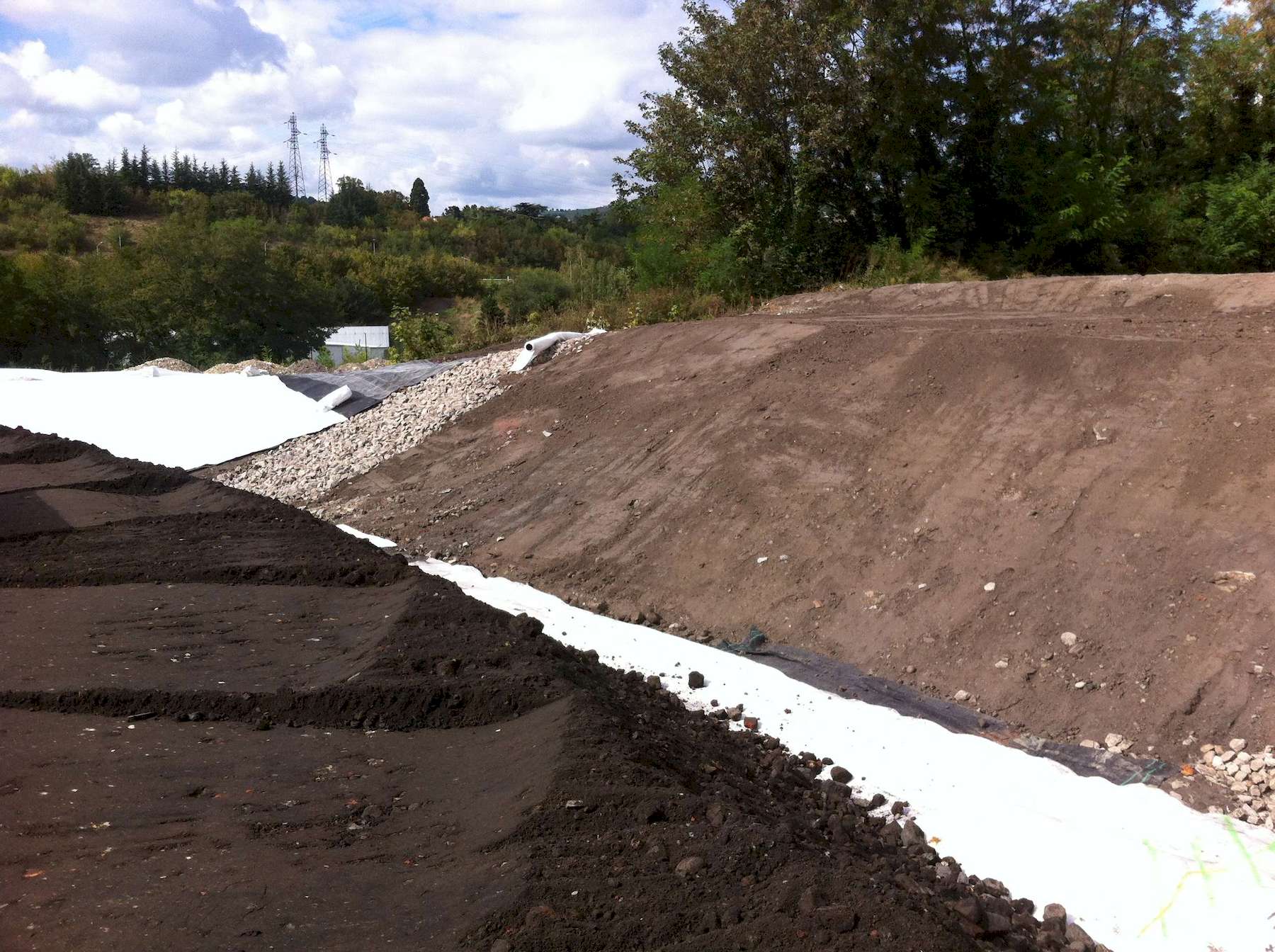

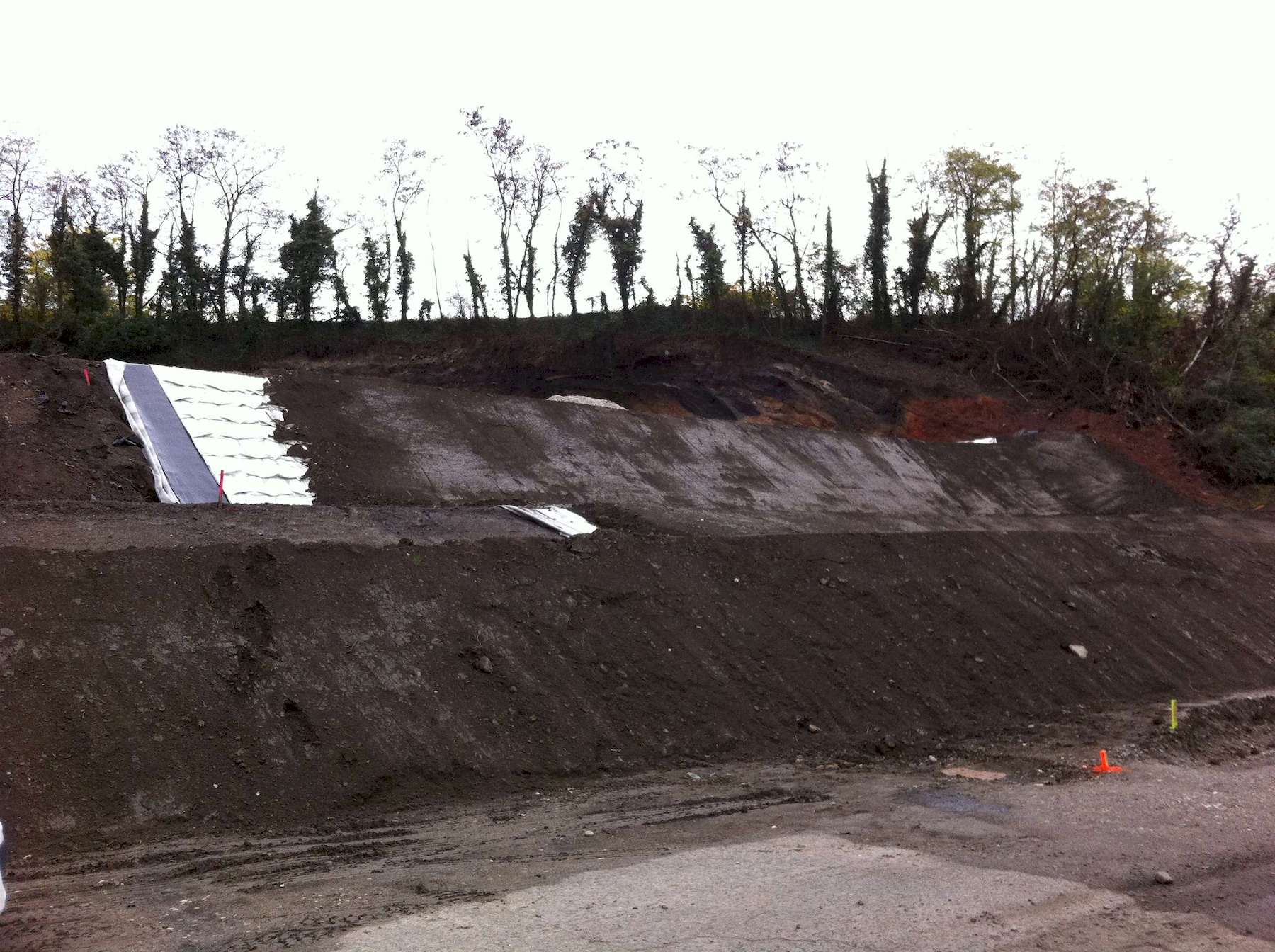

- Géocomposites spéciaux inférieurs et supérieurs
- Couvertures végétales
